엑셀

    간트 차트 만들기 - 3

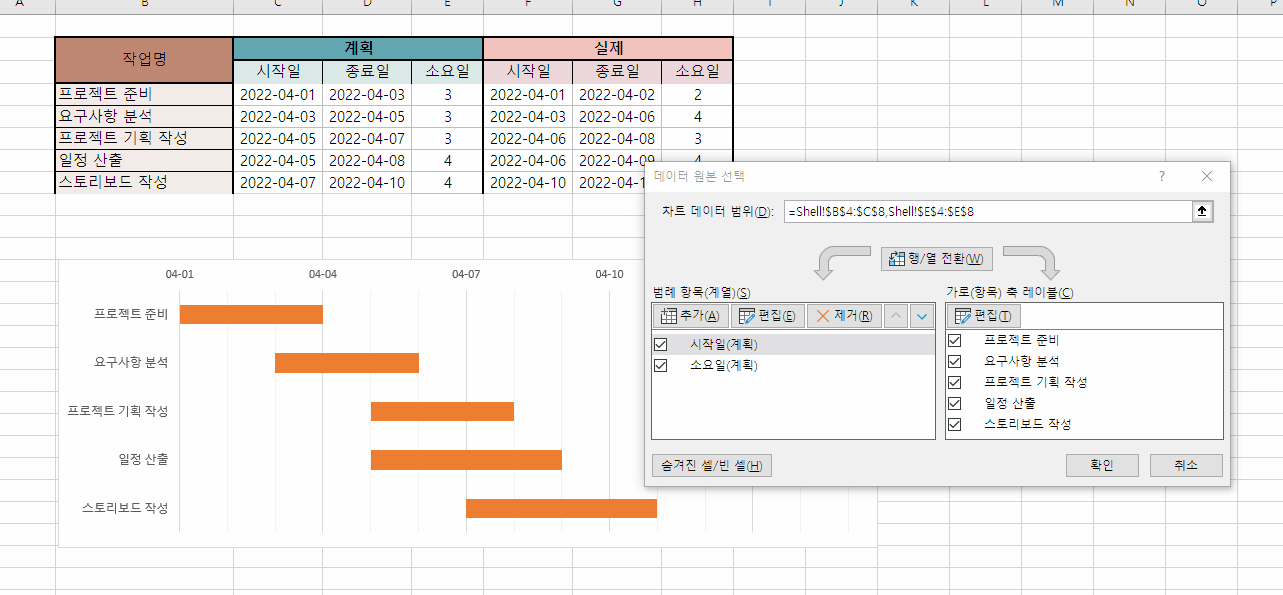

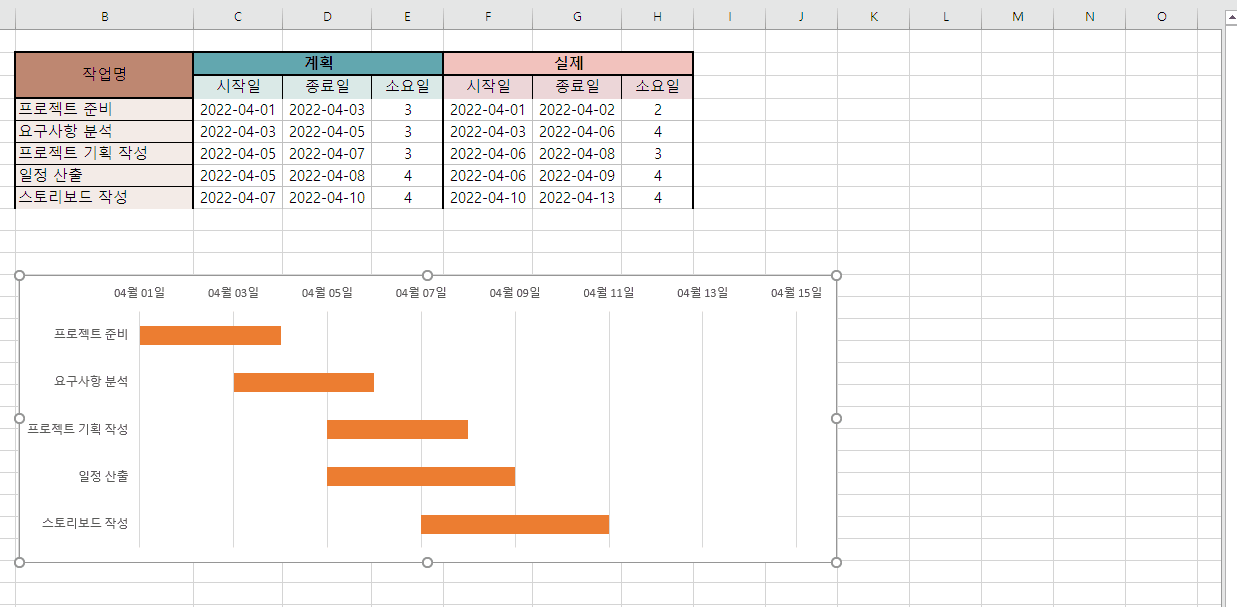

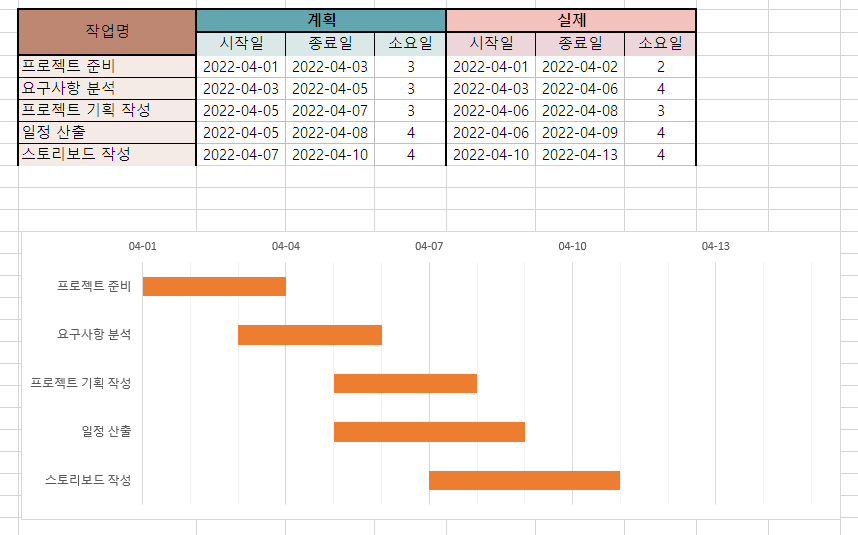

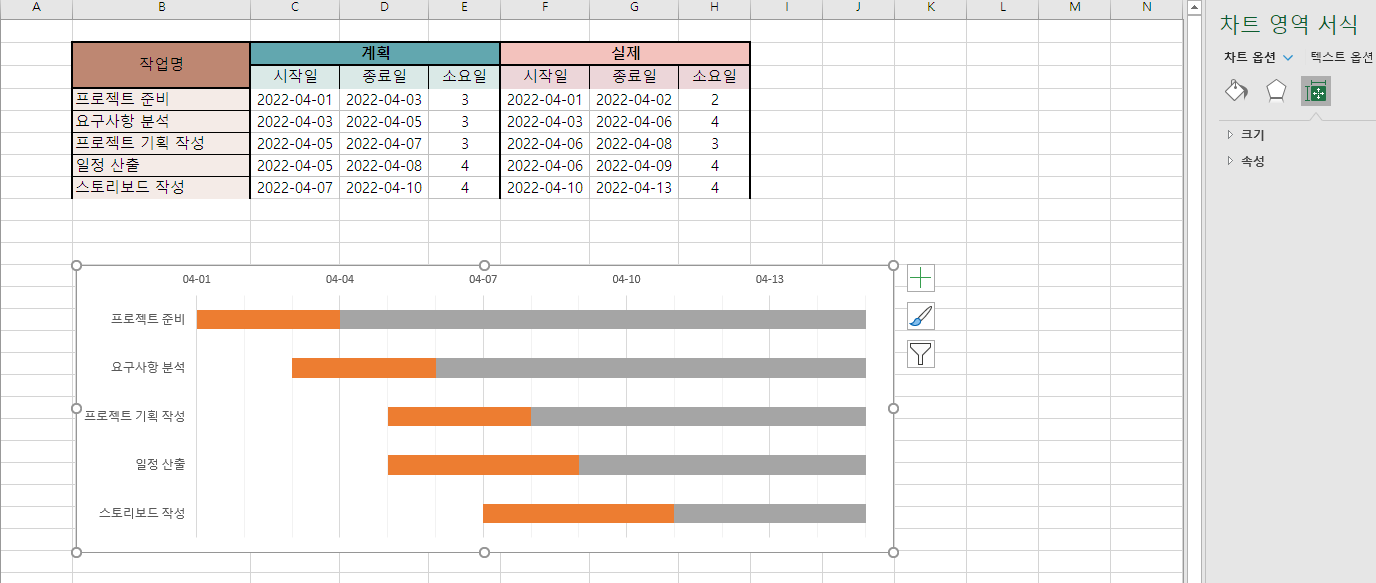

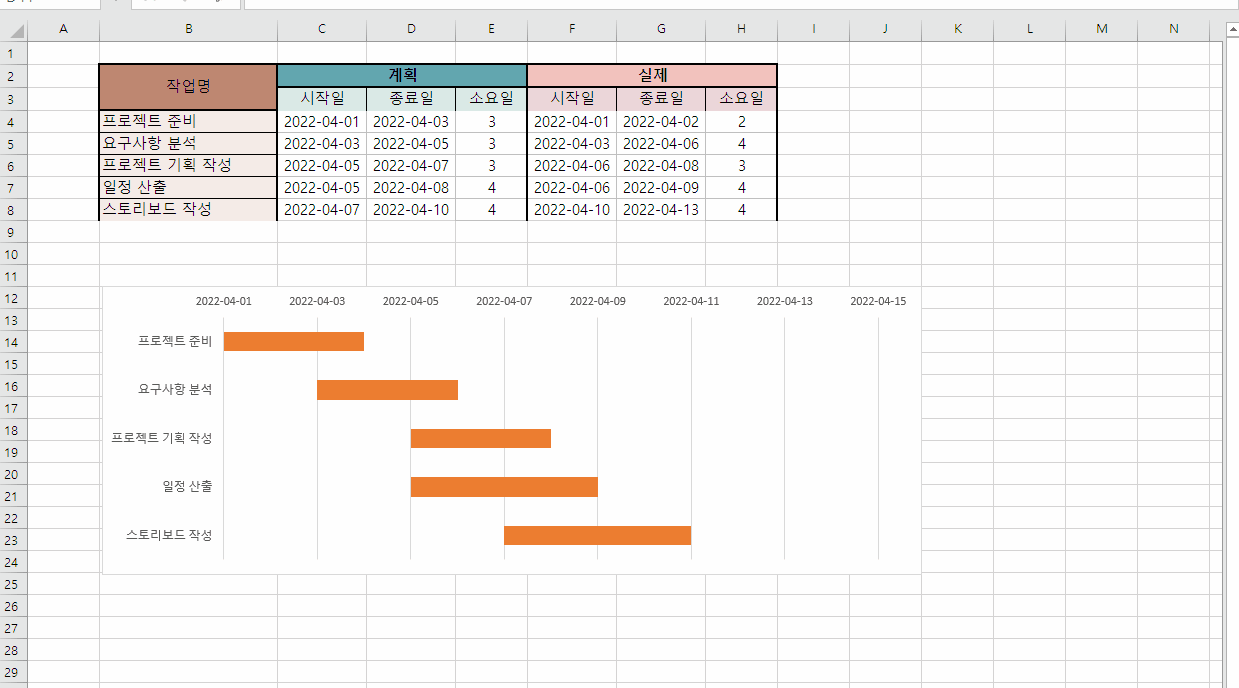

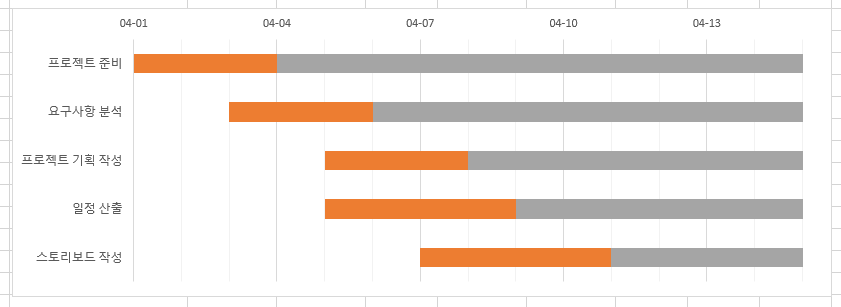

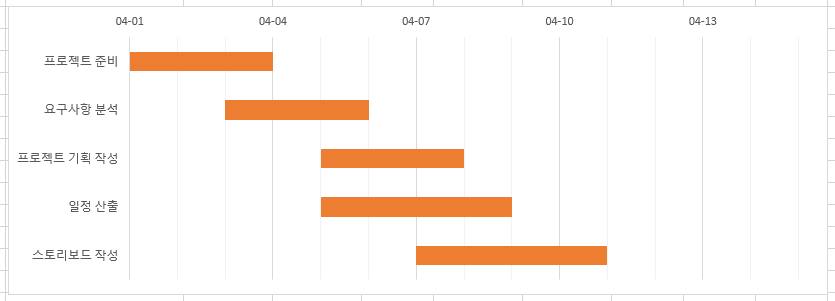

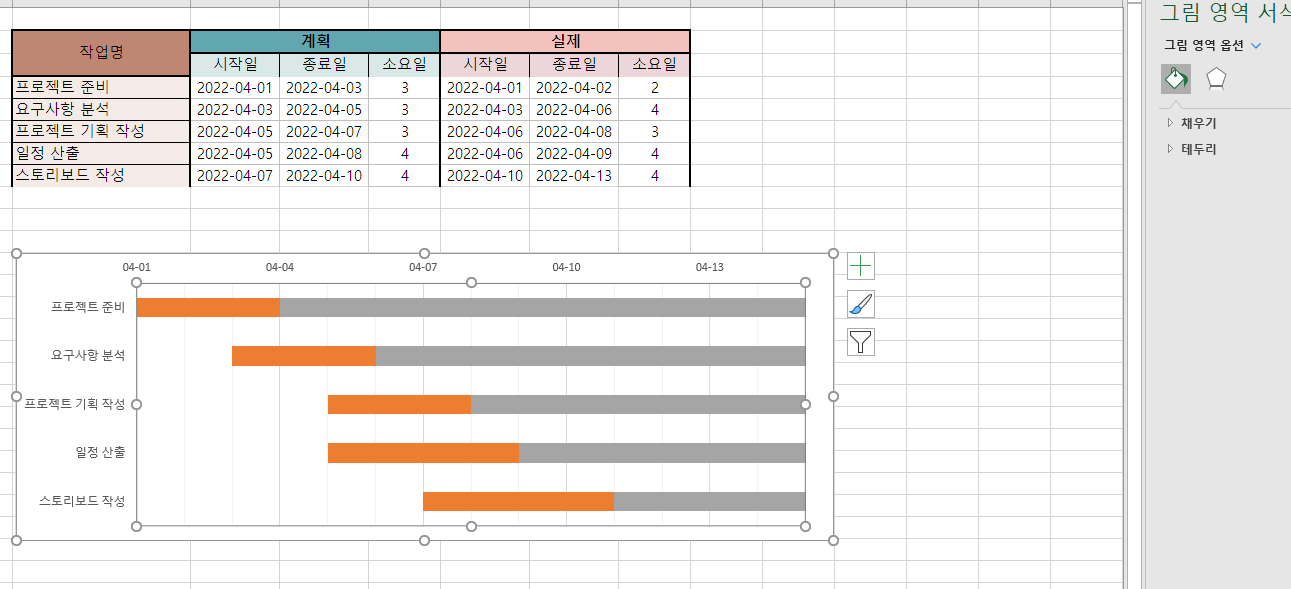

    3. 간트차트 실제 시작일, 소요일 만들기 3-1. 간트차트 실제일, 소요일 넣기 지난 강의에 이어서 간트차트 실제 시작일, 소요일을 붙여보겠습니다. 차트 부분을 우클릭을 눌러서 데이터 선택을 눌러줍니다. 추가 - 계열 이름에 시작일(실제), 계열 값에서 화살표 눌러서 시작일 부분을 드래그해서 확인 눌러줍니다. 추가 - 계열 이름에 소요일(실제), 계열 값에서 화살표 눌러서 시작일 부분을 드래그 해서 확인 눌러줍니다. 이렇게 잘 만들어 졌습니당 차트를 다시 클릭해보면 그림 영역 서식이 되어있고 바깥쪽을 클릭하면 차트 영역 서식이라고 되어있습니다. 저희는 차트 영역 서식을 활용할 것입니다. 영차영차 3-2. 보조축 설정 시작일(실제), 소요일(실제) 차트 영역에서 데이터 계열 지정 부분을 보면 기본축으로 ..

    간트 차트 만들기 - 2

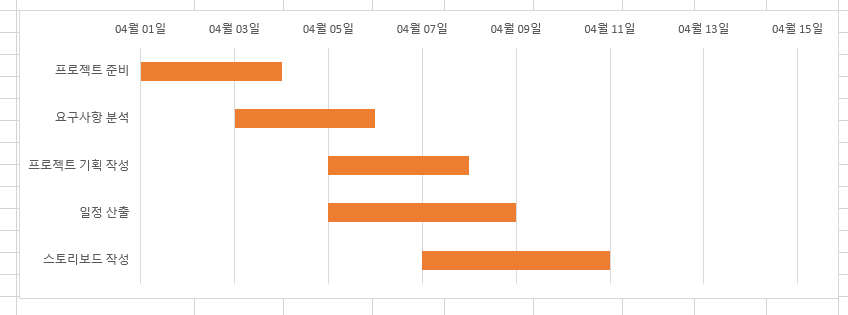

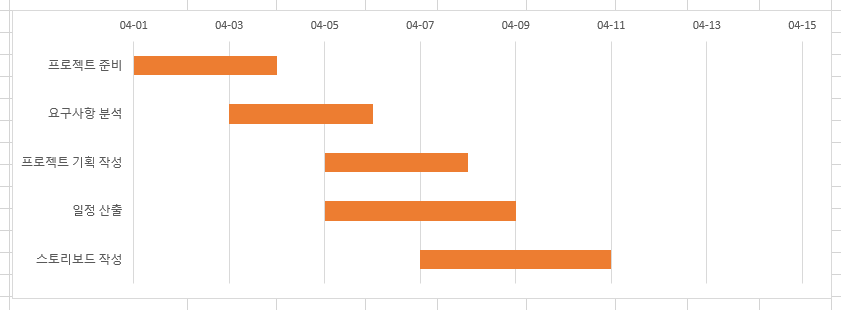

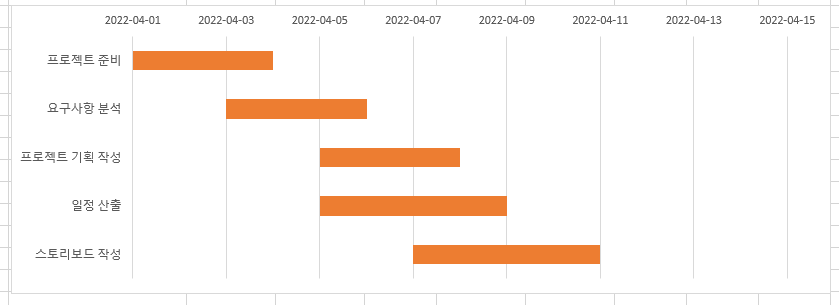

    전 포스팅에 이어서 계속해서 만들어 보겠습니다. 2. 차트 막대 만들기 2-5. 세로축 정렬 반대로 하기 현재 이렇게 되어있는데 원래 [프로젝트 준비 ~ 스토리 보드 작성] 순서로 되어있었습니다. 다음과 같이 세로축 클릭 - 축 서식 - 축 옵션에서 항목을 거꾸로 누르면 됩니다. 잘 정렬이 된것을 확인할수있습니다. 2-6. 날짜 축 서식 최소값, 최대값 정하기 칸이 너무 좁은것 같아서 가로 축으로 크기를 키워보겠습니다. 이제 위에 있는 날짜들을 처리해보겠습니다. 위에 있는 날짜를 클릭후 우클릭하고 축 서식 - 경계 - 최솟값을 프로젝트 시작 첫날인 4월 1일 최대값을 실제 종료일 + 2일인 4월 15일로 만들었습니다. 이렇게 만들어 졌다면 잘 따라오신겁니다. 2-7. YYYY-MM-DD 형식 MM-DD로..
