Document/Excel

    간트 차트 만들기 - 4

    3-4. 소요일 계획 간격 너비, 그라데이션 채우기 3-4-1. 소요일 계획 선택 차트 우클릭 - 차트 영역 서식 - 차트 아이콘 - 간격 너비 50% 넣어줍니다. 그런데 이상한 부분이 있습니다. 실제 시작일이 계획 시작일과 다른것을 볼 수 있습니다. 원인은 보조 가로축 부분에서 3월 25일 부터 시작된 것을 볼 수 있습니다. 저 보조 가로축 부분을 클릭해서 delete 버튼을 눌러서 지워줍니다. 이제 데이터가 잘 나오는 것을 볼 수 있습니다. 3-4-2. 소요일(계획) 그라데이션 채우기 차트 영역 서식 - 차트 옵션 - 계열 소요일(계획) - 채우기 - 그라데이션 채우기 클릭 그렇게 나올 건데 북마크처럼 생긴 저 부분을 3개로 만들어줍니다. 이제 이 상태에서 각도 270도 만들어주고 첫 번째 위치를 0..

    간트 차트 만들기 - 3

    3. 간트차트 실제 시작일, 소요일 만들기 3-1. 간트차트 실제일, 소요일 넣기 지난 강의에 이어서 간트차트 실제 시작일, 소요일을 붙여보겠습니다. 차트 부분을 우클릭을 눌러서 데이터 선택을 눌러줍니다. 추가 - 계열 이름에 시작일(실제), 계열 값에서 화살표 눌러서 시작일 부분을 드래그해서 확인 눌러줍니다. 추가 - 계열 이름에 소요일(실제), 계열 값에서 화살표 눌러서 시작일 부분을 드래그 해서 확인 눌러줍니다. 이렇게 잘 만들어 졌습니당 차트를 다시 클릭해보면 그림 영역 서식이 되어있고 바깥쪽을 클릭하면 차트 영역 서식이라고 되어있습니다. 저희는 차트 영역 서식을 활용할 것입니다. 영차영차 3-2. 보조축 설정 시작일(실제), 소요일(실제) 차트 영역에서 데이터 계열 지정 부분을 보면 기본축으로 ..

    간트 차트 만들기 - 2

    전 포스팅에 이어서 계속해서 만들어 보겠습니다. 2. 차트 막대 만들기 2-5. 세로축 정렬 반대로 하기 현재 이렇게 되어있는데 원래 [프로젝트 준비 ~ 스토리 보드 작성] 순서로 되어있었습니다. 다음과 같이 세로축 클릭 - 축 서식 - 축 옵션에서 항목을 거꾸로 누르면 됩니다. 잘 정렬이 된것을 확인할수있습니다. 2-6. 날짜 축 서식 최소값, 최대값 정하기 칸이 너무 좁은것 같아서 가로 축으로 크기를 키워보겠습니다. 이제 위에 있는 날짜들을 처리해보겠습니다. 위에 있는 날짜를 클릭후 우클릭하고 축 서식 - 경계 - 최솟값을 프로젝트 시작 첫날인 4월 1일 최대값을 실제 종료일 + 2일인 4월 15일로 만들었습니다. 이렇게 만들어 졌다면 잘 따라오신겁니다. 2-7. YYYY-MM-DD 형식 MM-DD로..

    간트 차트 만들기 - 1

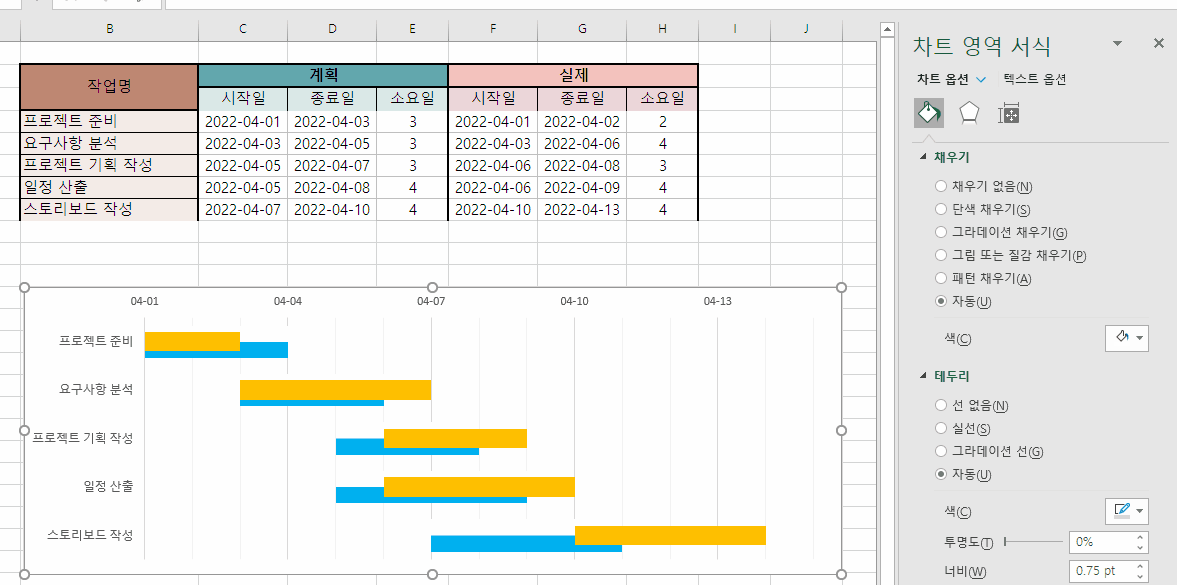

    간트 차트란? 프로젝트 일정관리를 위한 바(bar) 형태의 도구로서, 각 업무별로 일정의 시작과 끝을 그래픽으로 표시하여 전체 일정을 한눈에 볼 수 있다, 또한 각 업무(activities) 사이의 관계를 보여줄 수도 있다. by. 위키백과 일정관리를 하기 위해 Bar 형태로 그래픽 형태로 보이는 거라고 보시면 되는데 보통 프로젝트 일정표를 짤 때 간트차트와 작업일정 진도표를 만들게 됩니다. 저희는 그중 간트차트에 대해 공부하며 직접 만들어 보겠습니다. 만들기 전에 완성품을 보여드리겠습니다. 이렇게 이쁜 간트차트를 만들수 있습니당 간트차트 만들기 1. 소요일 함수 =IF(D4="", "", D4-C4+1) 작업명을 작성하고 그 오른쪽 열에 계획, 실제 행을 만들어주고 시작일, 종료일에 데이터들을 넣고 소..
