전 포스팅에 이어서 계속해서 만들어 보겠습니다.

2. 차트 막대 만들기

2-5. 세로축 정렬 반대로 하기

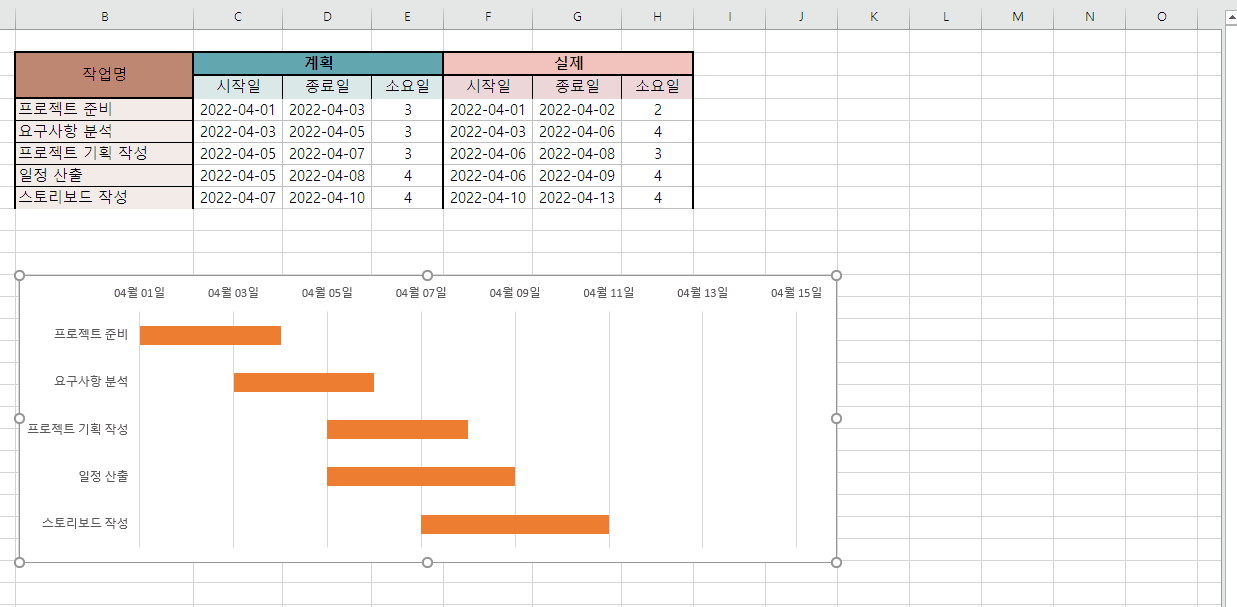

현재 이렇게 되어있는데 원래 [프로젝트 준비 ~ 스토리 보드 작성] 순서로 되어있었습니다.

다음과 같이 세로축 클릭 - 축 서식 - 축 옵션에서 항목을 거꾸로 누르면 됩니다.

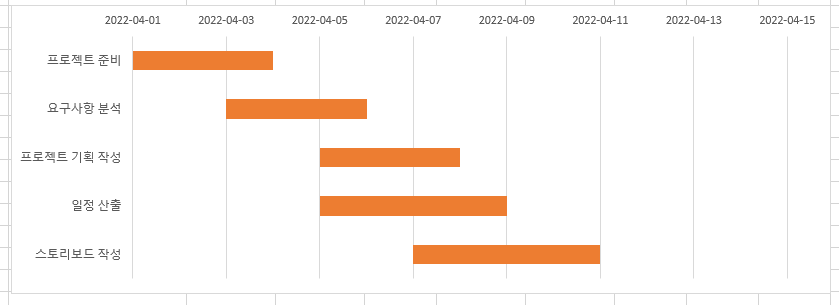

잘 정렬이 된것을 확인할수있습니다.

2-6. 날짜 축 서식 최소값, 최대값 정하기

칸이 너무 좁은것 같아서 가로 축으로 크기를 키워보겠습니다.

이제 위에 있는 날짜들을 처리해보겠습니다.

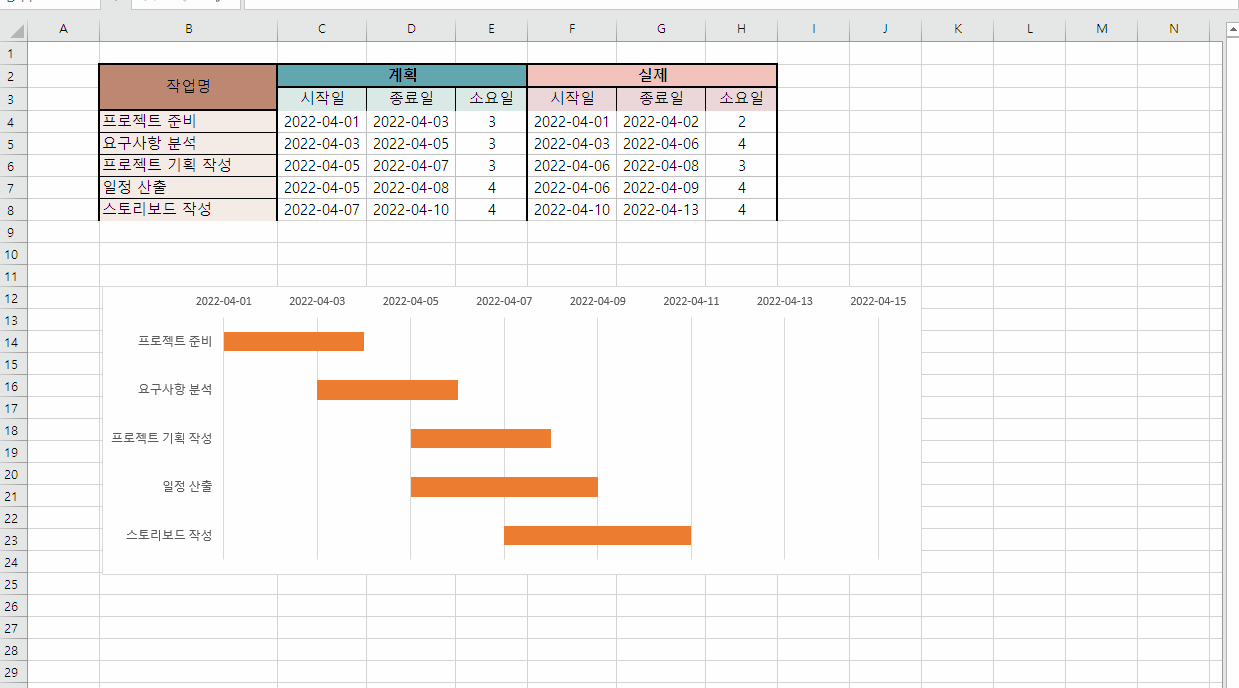

위에 있는 날짜를 클릭후 우클릭하고 축 서식 - 경계 - 최솟값을 프로젝트 시작 첫날인 4월 1일 최대값을 실제 종료일 + 2일인 4월 15일로 만들었습니다.

이렇게 만들어 졌다면 잘 따라오신겁니다.

2-7. YYYY-MM-DD 형식 MM-DD로 바꾸기

년월일로 되어있어서 읽기 힘든 부분이 있습니다 이걸 해결하기 위해 축 서식에 들어가서 처리해보겠습니다.

날짜 클릭 - 축 서식 - 표시 형식 - 범주 - 사용자 지정 - 형식 - mm"월"dd"일" 눌러주면 됩니다.

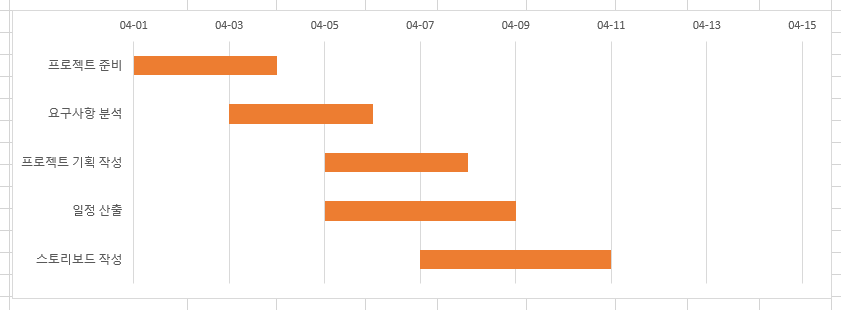

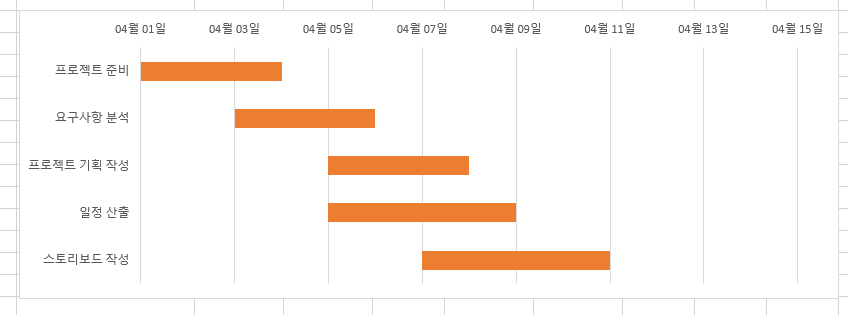

2022-04-01 에서 04월 01일 로 바뀐걸 볼 수 있습니다.

더 깔끔하게 만들수도 있습니다.

서식 코드에서 mm-dd를 하게 되면

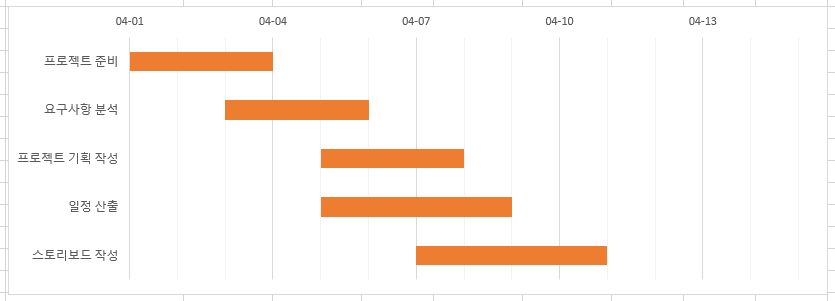

04-01 이런식으로 바뀌게 됩니다.

그리고 2일 간격으로 되어있기 때문에 3일 간격으로 바꾸고 보조선을 넣어보겠습니다.

상단 날짜를 클릭하고 우 클릭하여 축 서식을 눌러준뒤 단위 부분에서 기본 - 3.0 (3일) 보조 - 1.0 (1일 기준) 으로 만들어 줍니다.

그리고 보조축을 만들어 실선을 나오게 만들수도 있습니다.

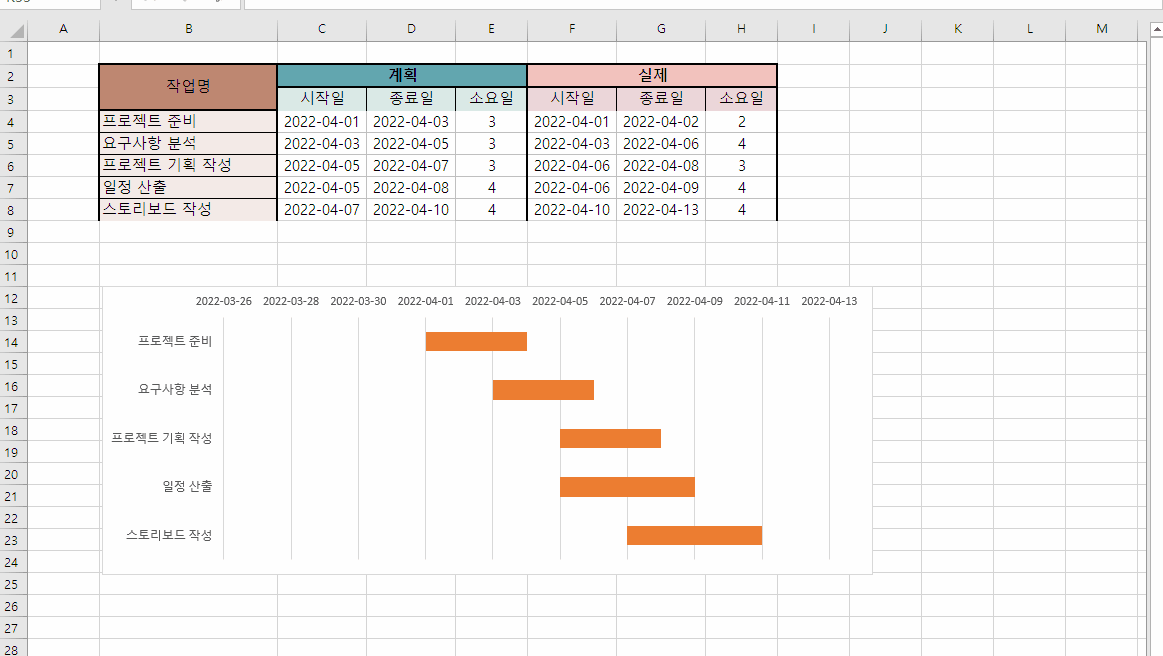

날짜를 클릭하고 보조 눈금선 서식을 클릭후 자동 체크박스를 눌러주면 만들어지게 됩니다.

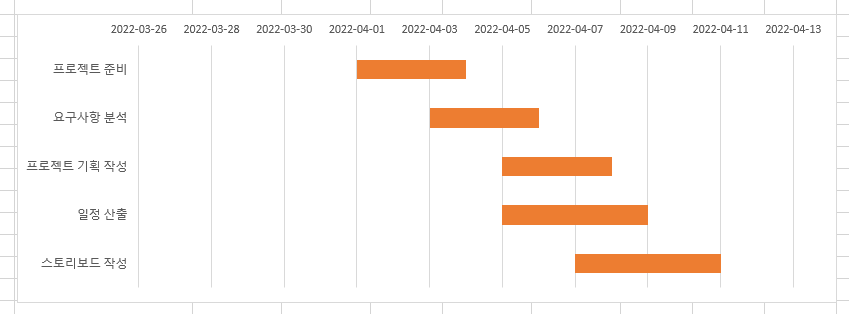

그렇게 해준다면 다음과 같이 만들어집니다.

여기까지 계획 칸을 모두 해보았습니다 .

다음 정리해볼 강의는 계획을 해보았으니 이제 실제 시작일 소요일을 이용하여 데이터를 처리하는것을 올려보겠습니다.

고생하셧습니다.

'Document > Excel' 카테고리의 다른 글

간트 차트 만들기 - 4  (0) 2022.04.20
간트 차트 만들기 - 3  (0) 2022.04.18
간트 차트 만들기 - 1  (0) 2022.04.15

+ Recent posts
